Üretim ve planlama
Bu aile FERFES’in derinleştiği yerdir. Planlama sezgiyle değil tarih bazlı eşleştirmeyle yapılır; atölyeden gelen gerçek süre ve miktar, kaliteden ve maliyetten geçerek muhasebeye ulaşır.

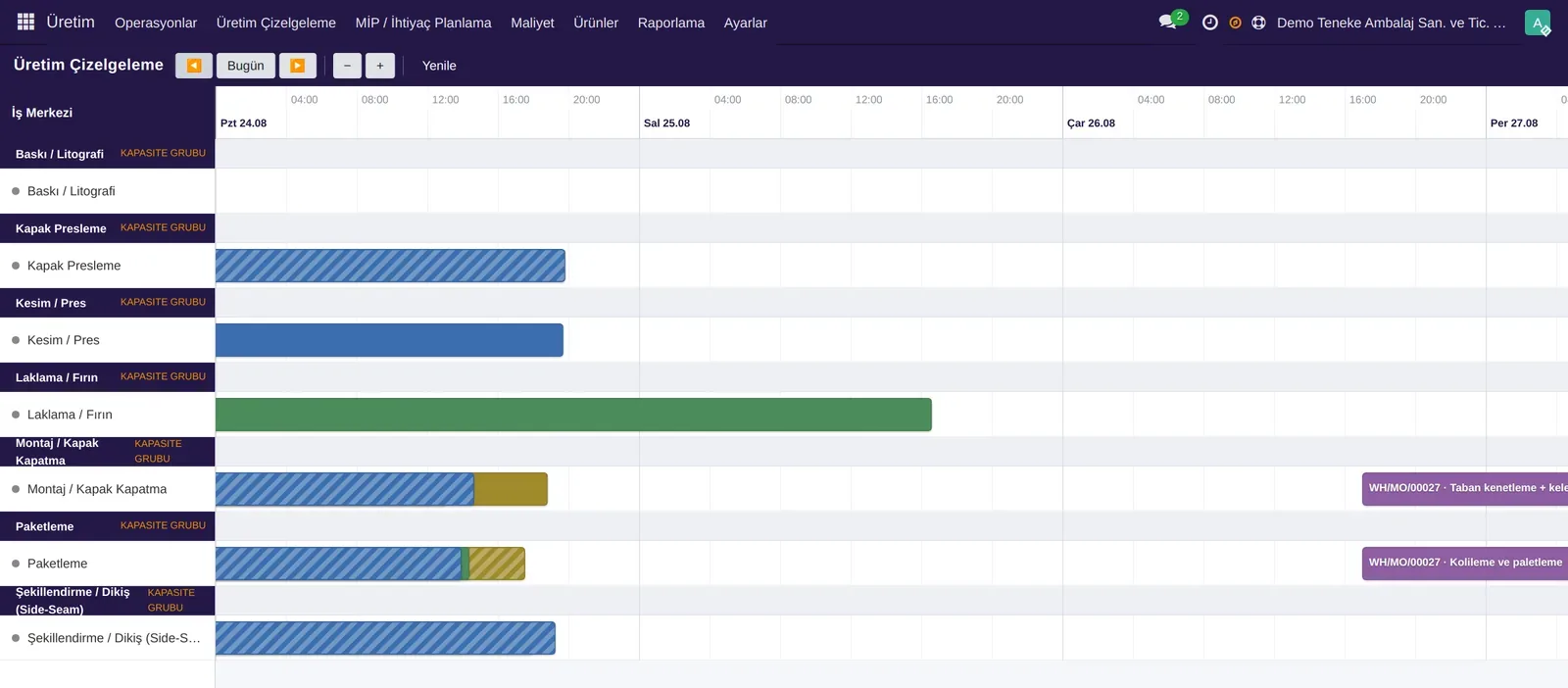

Üretim çizelgeleme: iş merkezi bazında Gantt, sürükle-bırak taşıma
Bu ailedeki uygulamalar

Üretim
Çok seviyeli ürün ağacı, rota, iş merkezi, üretim ve iş emirleri.- Çok seviyeli ürün ağacı ve alternatif bileşen
- Rota ve iş merkezi: kapasite, maliyet/saat, hazırlık süresi
- Üretim emri → iş emirleri; yarı mamul emirleri otomatik
- Son kullanma tarihli parti üretimi
- Üretim maliyeti muhasebeye otomatik yansır

MİP / İhtiyaç Planlama
Sipariş, stok, satın alma ve üretim emri tarih bazlı eşleştirilir.- Ürün ağacı patlatma; satın alma ve üretim önerileri
- Aksiyon mesajları: aç, ilerlet, ertele, iptal et
- Parti politikaları, zaman çiti, emniyet stoku
- Söz verilebilir miktar (ATP) ve kapasiteye göre söz (CTP)
- Talep tahmini ve plan karşılaştırma (kısa / uzun vade senaryoları)

Çizelgeleme
İş merkezi Gantt’ı; çakışma ve kapasite aşımı anında uyarır.- Sürükle-bırak taşıma; süre korunur
- Çakışma, kapasite aşımı ve malzeme yokluğu uyarısı
- Yeniden çizelgeleme; sonuç planlamaya geri beslenir

Atölye
Dokunmatik terminal, duruş ve fire kaydı, OEE ve Pareto.- İş emri başlat / duraklat / bitir — operatör bazında
- Duruş nedeni ve fire kaydı anında, kâğıtsız
- OEE vardiya süzgeciyle; duruş Pareto’su ve süre sapması
- Gerçekleşen süre ve miktar maliyete doğrudan akar
- Arıza duruşu bakım talebine dönüşür

Kalite
Kontrol planı, kalite kapıları, DÖF / 8D, kalibrasyon, tedarikçi karnesi.- Kontrol planı ve ölçüm noktaları
- Girdi, proses ve final kalite kapıları — geçmeyen parti ilerlemez
- Uygunsuzluk, DÖF ve 8D akışı
- Ölçü aleti kalibrasyon takibi
- Tedarikçi kalite karnesi
- Parti / seri izlenebilirliği, geri çağırma ve analiz sertifikası (CoA)

Maliyet
Standart maliyet kırılımı, beş sapma analizi, iş bazında kârlılık.- Malzeme, işçilik ve genel üretim gideri kırılımı
- Yük dağıtım anahtarları
- Beş sapma: malzeme fiyat, malzeme kullanım, işçilik ücret, işçilik verim, GÜG
- Üretim emri ve müşteri bazında kârlılık analizi

Bakım
Ekipman kartı, önleyici ve arıza bakımı, bakım takvimi.- Ekipman kartı: seri, garanti, sorumlu, kategori
- Önleyici bakım planı ve takvimi
- Arıza talebi kanbanı; atölye duruşuyla bağlantılı

IoT / Makine Verisi
Makine, sensör ve ölçü aletinden veri: duruş, parça sayacı ve alarm kendiliğinden kayda düşer.- Fabrikadaki ağ geçidi veriyi HTTPS ile gönderir; güvenlik duvarında içeri port açılmaz
- Modbus TCP ve HTTP (JSON) ile bağlanır
- İnternet kesilirse veri ağ geçidinde bekler; bağlantı gelince kaybolmadan ve çift sayılmadan gönderilir
- Makine durunca duruş kaydı kendiliğinden açılır; operatörün kaydı önceliklidir, kısa durmalar mikro duruş sayılır
- Parça sayacı iş emrine yazılır
- Titreşim, sıcaklık gibi sinyallerin sınır alarmı bakım talebi açabilir; aynı sinyal için ikinci talep açılmaz
- Kontrol ölçümü bağlı cihazdan tek tuşla alınır; kalibrasyon kapısı cihaz ölçümüne de uygulanır

Onarımlar
Onarım emri, garanti takibi, parça tüketimi ve faturalama.- Onarım emri ve garanti kontrolü
- Kullanılan parçalar stoktan düşer
- Onarım faturası
Ekranlar
Çalışan sistemden

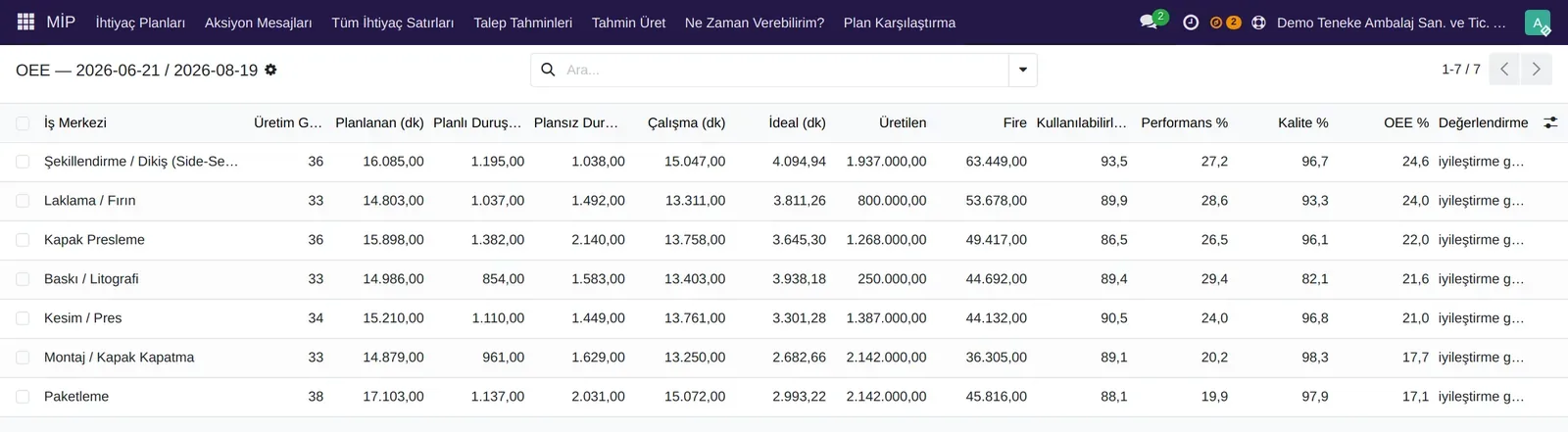

OEE: kullanılabilirlik × performans × kalite, iş merkezi bazında; düşük değer iyileştirme işareti

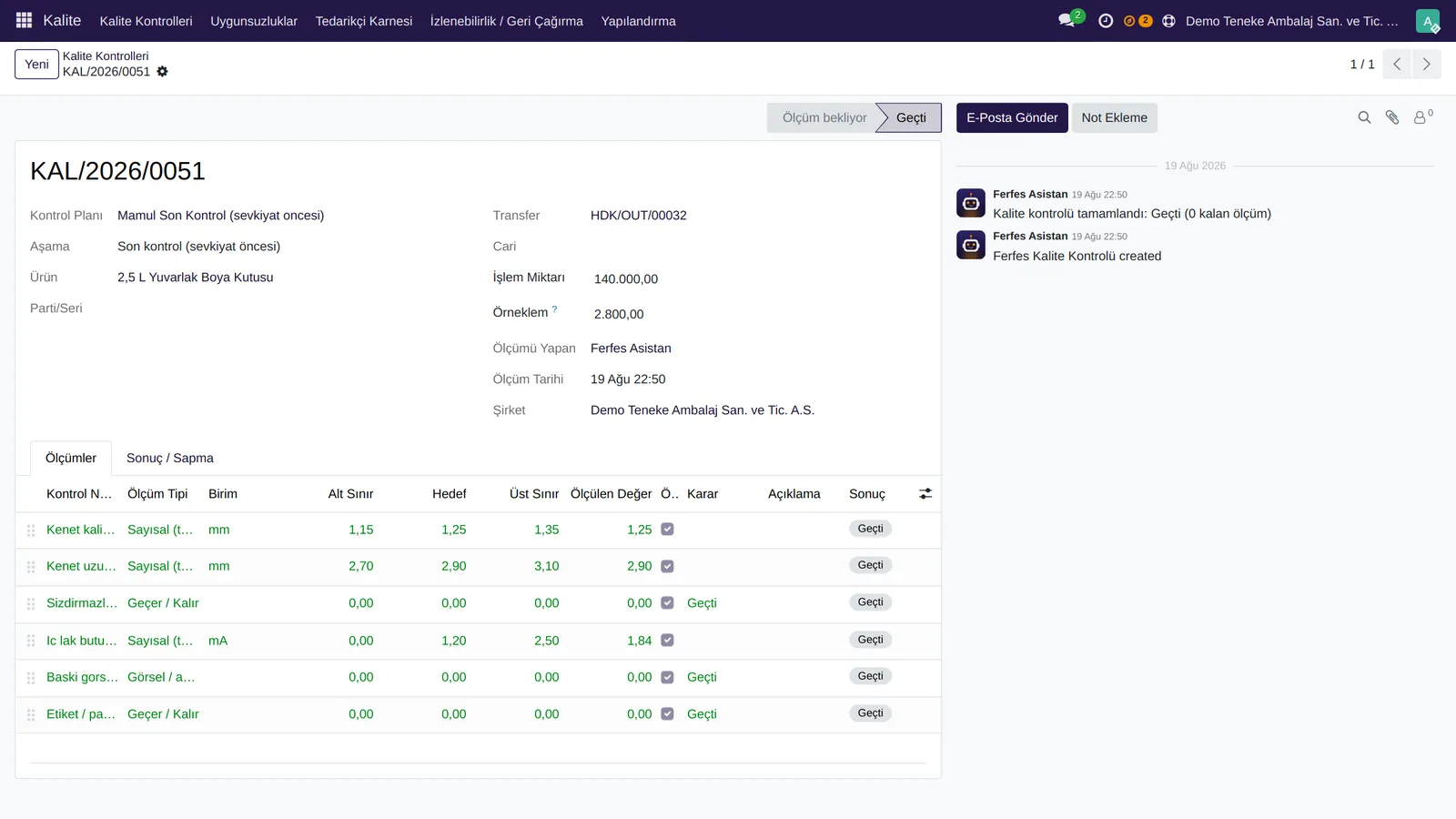

Kalite kontrolü: ölçüm noktaları, sonuç ve kapı kararı
